送电!光谷新添一条城视装能源大动脉”

shijian
2026-06-25 13:06

近日 ,由湖北豪门国际官网旗下中心城投公司投资建设的光谷五路(高新大路—高新五路)电力通路正式投用 。作为武汉东新500千伏变电站220千伏配套送出工程的关键组成部门 ,该通路的建成 ,为全长20多公里的整体线路输电奠定了沉要基础 。

01 (1).png

全省首例!长距大截面220千伏电缆工程

武汉东新500千伏变电站220千伏配套送出工程线路总长超过20公里 ,是湖北省首例超长距离、大截面220千伏电缆输电项目 。项目建成后 ,将为中国光谷提供更不变、更靠得住的电力供给保险 。

中心城投公司承担的光谷五路电力通路 ,是该整体工程的关键区段之一 ,沿光谷五路地下敷设 ,全长4.6公里 ,肩负着中心城片区南北电力主干网互联互通的沉任 。该段通路投用后 ,它不仅为“光芯屏端网”万亿级产业集群注入澎湃动能 ,更以高靠得住性的电力保险 ,构筑起支持区域高靠得住性供电、服务沉大产业项目落地的“能源大动脉” 。

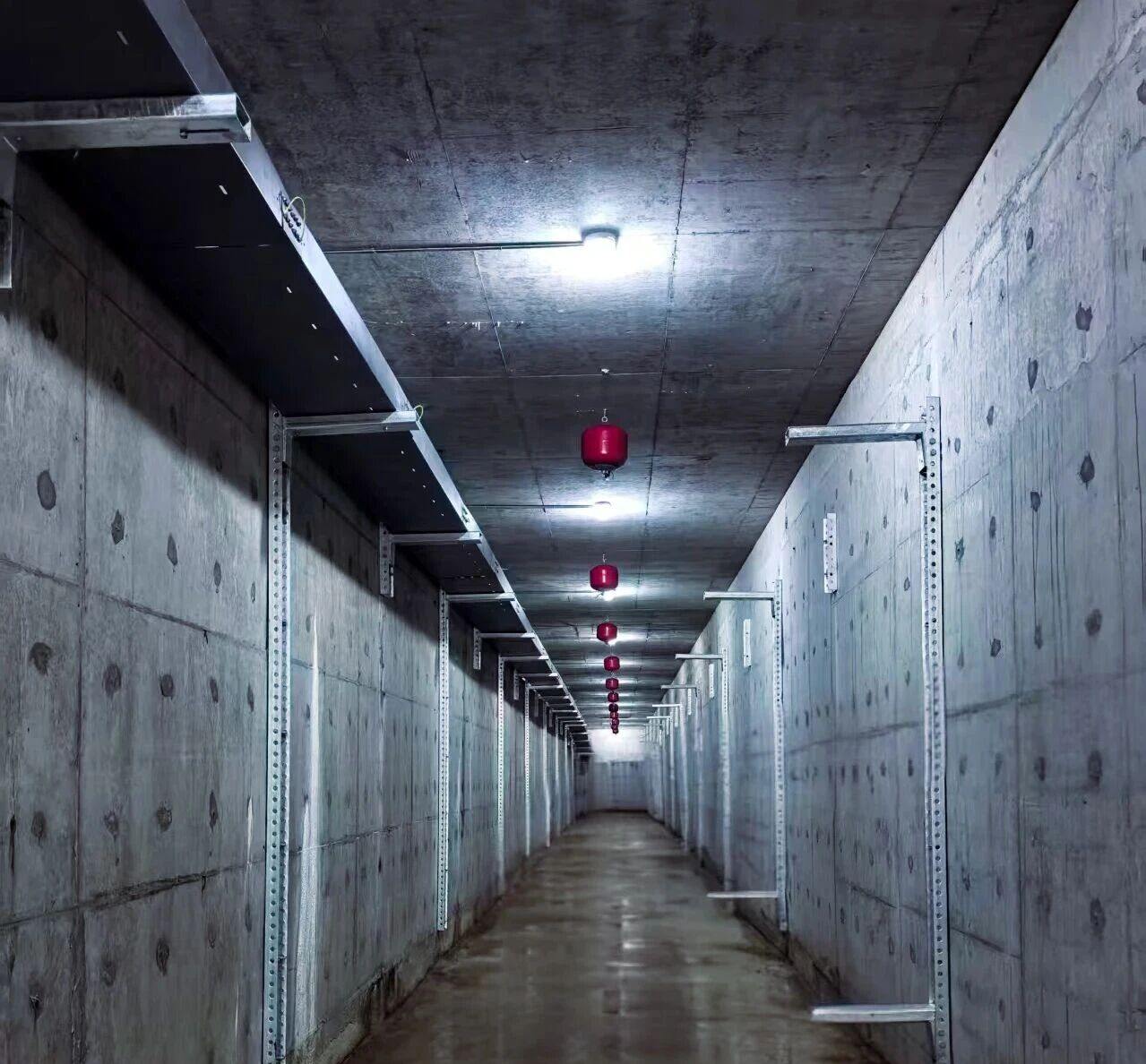

02 (1).png

120天实现4.6公里地下通路建设

4个月的有效工期、4.6公里地下管廊 ,大面积的电缆支架、通排照设备、出地面设施及接地施工同步铺开——这是量与快的双沉考验  ;更辣手的是施工区段与地铁11号线、19号线站点、地下空间、光谷综合管廊项目断面交叉沉叠 ,光谷五路、高新二路等市政路路需同步开挖 ,交叉作业风险如履薄冰 ,两全协调更是步履维艰 。

中心城投公司锚定“6月中旬送电”的军令状 ,摒弃通例作业思想 ,以“全断面突击、多点位着花”的战术 ,向每一寸作业面要功夫 ,向每一路工序要进度 ,向每一个环节要效能 。攻坚专班挂图作战、昼夜轮转 ,硬是在2026年春节前抢出开工面 。春节期间 ,建设团队自动烧毁阖家团圆 ,坚守一线一向步 ,陆续施工不休档 ,奋战周到不减退 ,有力保险了项目陆续高效推动 。与此同时 ,团队自动对接有关职能部门和产权单元 ,以“破壁式”协调化解交叉作业梗阻  ;更与供电公司无缝联动 ,对标送电验收尺度逐项精研 ,确保安全零隐患、质量零缺点、验收零延误 。从设备装置到全数配套工程落成 ,全长4.6公里的电力通路建设历时仅120天 ,团队用坚守与汗水跑出令人瞩主张“加快率” ,为定期送电筑牢坚实根基 。

通路投运不是终点 ,而是更深远服务的起点 。中心城投公司将持续保险后续110千伏中心城变、220千伏东信变顺利送电 ,并自动服务幼米武汉科技园、先导科技等沉点项目用电接入 ,确  ;乒室窖е行牡瘸链竺裆こ炭康米」┑ ,为光谷打造拥有全国影响力的科技创新中心和世界级产业集群 ,提供更倔强、更智能、更绿色的能源保险 。
